由我公司投資建設的桐廬縣下輪新村安置房項目進入樁基施工階段。由于地質情況比較復雜,巖層堅硬,人工開挖難度很大——單樁入巖后人工開挖至設計深度需4-5天,加上樁底擴孔要求,所需時間較長,下輪村項目人工挖孔樁總數超過1000根,將嚴重影響施工進度。為保障該重點工程,民心工程能夠按進度及時完工,交付給百姓使用。經參建單位討論,勘察及設計單位現場確認,最后形成一致意見:決定改變施工工藝,入風化層后采用小范圍爆破震松巖石后再人工開挖,樁端持力層上部300-400mm范圍內的巖石不得爆破,需采用人工鑿除,確保承載力要求,保障成樁質量。現已對B區塊人工挖孔樁爆破182根,情況良好,同時要求施工單位對爆破量進行有效控制,防止超爆超挖,對基巖產生不利影響。(桐廬縣下輪新村安置房項目部 許林峰 供稿)

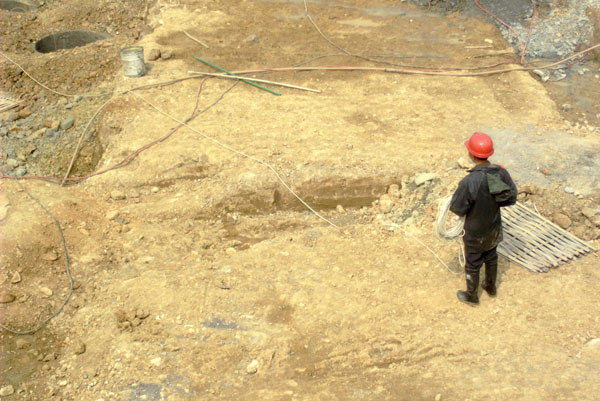

爆破現場情景

B區塊人工挖孔樁爆破情景
